“特種兵突圍”打贏“供電保衛戰”
——邵陽公司配網綜合不停電作業助力重點工程建設紀實

![]() |

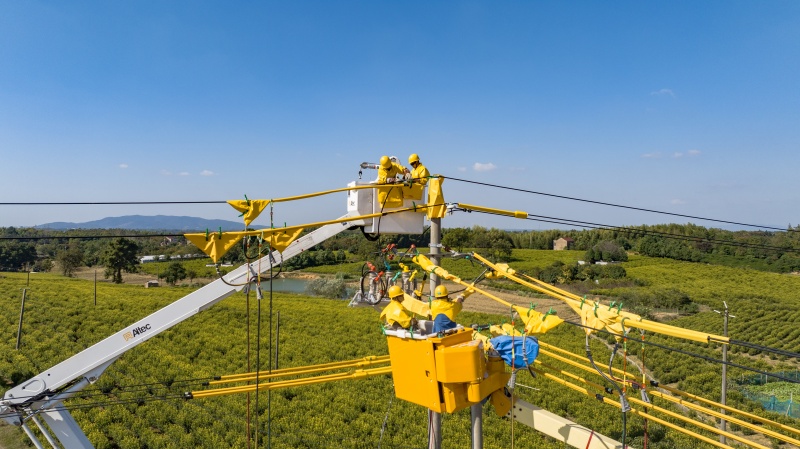

“特種兵突圍”打贏“供電保衛戰”。 單位供圖 |
4月3日,隨著最后一層絕緣腳手架拆除,邵陽公司配網帶電作業中心經過12天鏖戰,順利完成10千伏板鄉線、檀板I、II線臨時電纜過渡工程,為220千伏世檀I、II線改造的跨越10千伏放線施工奠定堅實基礎。
這也是公司大力弘揚湖南電網精神,認真踐行黨建“兩度”工作法的生動寫照。該項臨時電纜過渡工程綜合採用多種不停電作業的方式,整個作業過程,沒有影響沿線200余個供電台區的正常供電。
積極備戰 助力重點項目建設
作為湖南省重點工程,邵陽東500千伏變電站投運后需將220千伏世檀線的普通導線改造升級為耐熱型高性能導線,以提升線路的承載能力和運行穩定性。
世檀I、II線多處跨越10千伏檀板I、II線以及板鄉線,跨越放線施工面臨多重挑戰。不僅跨越放線的施工周期較長,受限於網絡結構,無法實現負荷轉移,這意味著停電將直接影響到200個供電台區的正常供電……
如何在保証主網施工在跨越配網線路放線時,不影響客戶的正常供電?
3月10日,市公司接到邵陽東500千伏變電站工程項目部《關於架線施工中跨越10千伏電力線路的困難情況匯報》后,迅速組織配網部、建設部、調控中心、西湖公司以及寶源配網帶電作業技術中心等多個部門召開緊急協調會議。會上,帶電作業中心提出的綜合不停電方案獲得通過。
該方案創新採用旁路電纜臨時過渡技術,通過實施不停電作業,將施工地段的10千伏架空線路臨時轉換為電纜過渡,從而實現主網跨越配網放線施工期間,配網線路“零停電”、電量“零損失”、客戶“零感知”。
4個跨越點需要搭建8段旁路系統,9個杆位需要帶負荷直線改耐張,其中3基電杆位於不具備通車條件的農田中間。根據跨越放線工期安排,需要在12天內完成所有10千伏線路的過渡改造,施工難度可見一斑。
面對工期緊、任務重、風險管控復雜等前所未有的難題,配網帶電作業中心抽調黨員技術骨干成立攻堅團隊,經過反復論証以及細致查勘,確定採取“絕緣斗臂車+應急發電車+絕緣腳手架”的綜合作業方式,全面辨識作業風險,精心編制作業方案,精細打磨作業環節,實現作業全程“零停電”、作業現場“零違章”。
突破重圍,敢拼敢為勇攻堅
3月20,艷陽高照。兩台絕緣斗臂車整齊排列在022縣道邊,12名帶電作業“特種兵”整齊列隊“三交”后,10千伏板鄉線、檀板I、II線臨時電纜過渡“不停電”作業正式拉開帷幕。
時至中午,氣溫攀升近33℃高溫,汗珠伴隨作業人員的動作不斷滴落,絕緣手套裡的汗水汩汩流出。一批人疲乏了,另一批接著上。經過連續兩天高強度作業,10千伏檀板I、II線P13-P14杆順利完成過渡。
3月24日,220千伏世檀I、II線改造的第一段工期已迫在眉睫。也迎來了整個工程最復雜的作業—10千伏板鄉線P157-P158號杆雙絕緣腳手架帶負荷直線改耐張,並搭建旁路電纜。這兩基電杆位於田土中間,絕緣斗臂車無法接近,唯有依靠人力搬運與組裝絕緣腳手架方可完成作業。
晚上七點,10千伏板鄉線P158號杆工作任務完工。為了確保主網工程不受影響,作業人員連夜轉移到P157號杆。雖然已經連續工作一整天,但大家沒有退縮,再挺一挺、扛一扛,誓要啃下“硬骨頭”!
3月25凌晨三點,旁路核相無誤、通流正常,解開架空引流跳線后,換線點下方的架空線路已徹底斷電,標志著10千伏板鄉線P157-P158號杆雙絕緣腳手架帶負荷直線改耐張這一艱巨任務的圓滿完成。
接下來的一個星期,配網帶電作業中心的帶電作業人員早出晚歸,加班加點相繼完成了10千伏檀板I、II線P005-P006號杆、板鄉線P154-P155號杆等跨越放線地段的4處帶負荷直線改耐張、搭設兩段旁路電纜作業。
截至4月3日上午,本輪配合主網施工的不停電作業累計投入車輛28台次,出動帶電作業人員103人次,實現連續帶電作業時長新突破。配網帶電作業中心突破“重圍”,創造性地解決主網線路跨越配網線路施工的難題,如期完成所有跨越點的臨時電纜過渡改造,不僅確保了主網改造工程的順利進行,同時也保障了廣大客戶的正常用電需求。(劉元輝 李秀俊)
![]() |
