國慶假期 長沙電網建設“戰”正酣
訂閱已訂閱已收藏
收藏![]() |

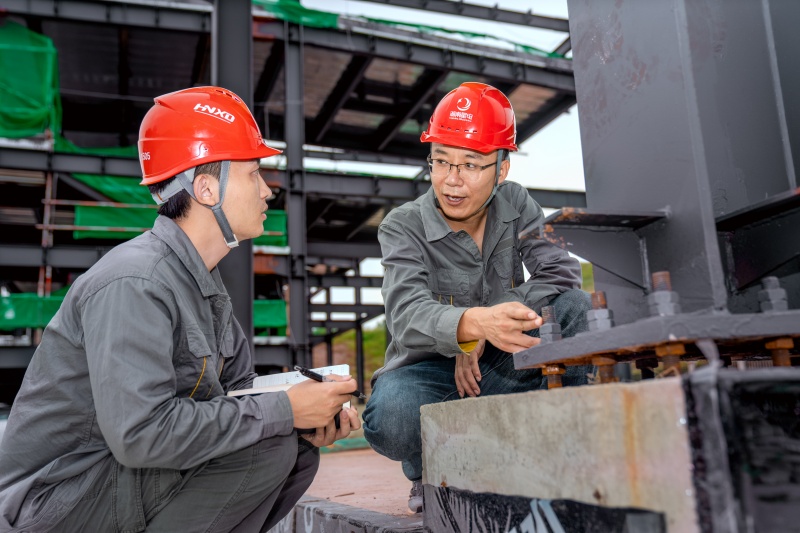

| 10月4日,在新興110kV輸變電工程現場,工作人員對鋼結構基礎進行檢查。受訪單位供圖 |
人民網長沙10月6日電 10月4日,在長沙雨花區110千伏新興變電站,正是一片熱火朝天的忙碌景象。為全力保障項目提前竣工投運,國網長沙供電公司的電力建設者們堅守建設一線,以日夜攻堅的實干姿態,為城市發展、園區產業升級筑牢電力根基。
“越是節假日,越要抓緊施工”!青年項目負責人王樂樂表示,秋季是工程施工黃金時段。這個國慶,他和項目團隊依舊堅守110千伏新興變電站建設工地,進行變電站主變區域油池、鋼支架基礎等建設施工。
110千伏新興變坐落於新平路與規劃柳樹塘路交會西南角、雨花公園北側,是支撐雨花區電子商務物流園發展的重點電力配套工程。項目總建筑面積2412.74平方米,本期規劃安裝2台63兆伏安主變壓器,配套110 千伏出線2回、10千伏出線32回﹔遠期可擴容至4台63兆伏安主變,充分預留片區用電增長空間。
該項目投運后,將成為雨花電商物流園核心電源點,保障園區新增負荷接入,同時可與周邊110千伏變電站互聯互供,改善片區長距離供電短板,優化供電半徑、降低線路損耗,全面提升區域電網穩定水平與供電可靠性,為片區產業升級和民生可靠用電提供堅實電力支撐。
與此同時,在長沙縣江背鎮,明月~江背π入江背變電站110千伏線路工程現場同樣鏖戰正酣。該線路工程是220千伏江背變電站重要送出配套項目,全長2.82公裡,採用雙回路架設,全線新建杆塔12基,建成將有效優化長沙縣南部片區原有110千伏電網存在鏈式長距離供電結構,破解變電站串供難題,重構長沙東南部、瀏陽西部地區110千伏電網結構,形成多組安全可靠的單鏈供電架構,大幅提升區域供電韌性。
國慶假期,國網長沙供電公司搶抓施工窗口期,全力推進B6-B10杆塔組塔作業,作業人員分工協作,開展塔材吊裝、組裝、緊固等系列工序,全力推進線路建設進度。據悉,整個國慶假期,累計投入施工人員564人次奮戰在各重點電網建設現場,確保各項重點工程如期投運。
據該公司相關負責人介紹,截至9月底,國網長沙供電公司已順利完成長沙縣220千伏江背、雨花區110千伏蔡家等14項重點電網建設項目,新增變電容量135.9萬千伏安,線路119.48千米。金秋十月及以后還將投產瀏陽110千伏溪江、寧鄉110千伏茆田擴建等12項工程,屆時將為長沙南部、瀏陽、寧鄉地區提供更加可靠的電力保障。(陶勝男 臧振)
![]() |

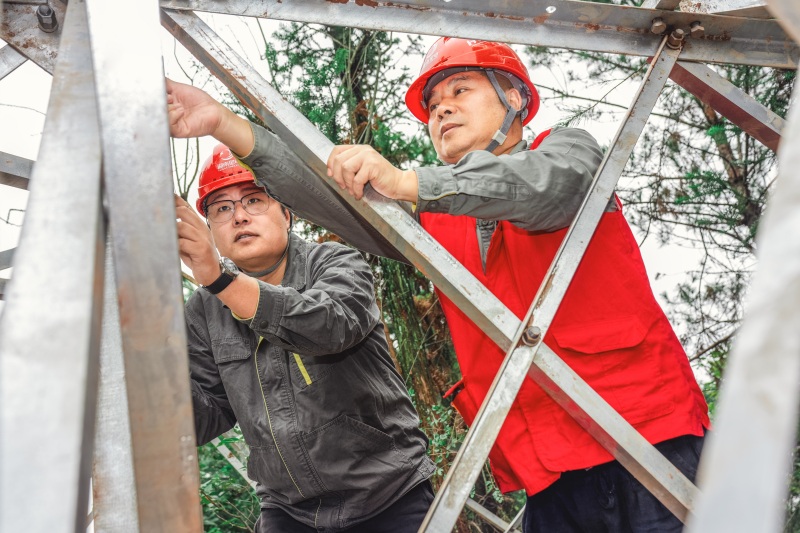

| 10月5日,在周村江背變電站110kV線路工程現場,工作人員在進行檢查。受訪單位供圖 |
