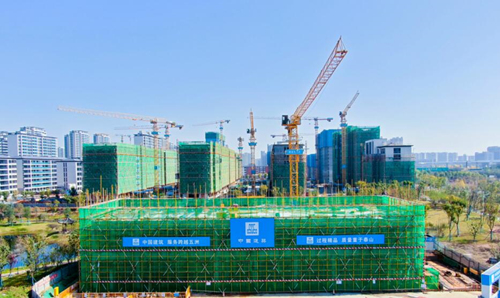

洋湖生態新城南區智慧能源站項目主體結構完成封頂
近日,隨著最后一方混凝土澆筑完成,中建五局三公司安裝公司洋湖南區智慧能源站主體結構完成封頂,標志著項目正式進入裝飾裝修及機電施工階段。
洋湖生態新城南區智慧能源站位於長沙市岳麓區瓦官口路東側,總建筑面積2215平方米,其中地上兩層、局部地下室一層。能源站採用“水源熱泵+單冷機組+燃氣鍋爐”的綜合能源利用方案,使用洋湖再生水廠淺層地熱能及三、四期再生水為主要能源來源。作為長沙首個全部面向住宅集中供能的區域能源站,能源站建成后,將為洋湖片區約110平方米的住宅、約6000戶家庭集中供冷供暖,是服務洋湖片區的重要民生工程。
項目自今年8月開工建設以來,面臨著工期緊張、任務繁雜、場地狹小、交叉作業多、持續不良天氣影響等困難。項目部系統總結馬欄山北區集中供能能源站項目相關建設經驗,充分發揮黨建引領功能,扎實推動崗位融合,及時優化施工部署,加強質量管理,筑牢安全生產防線,僅100天實現主體結構封頂,保質保量打贏了“百日攻堅戰”,用實力書寫了“洋湖速度”,充分展現了中建五局“信和天下、敢為人先”的企業品格。
黨建引領聚合力
項目堅定貫徹長沙城發能源有限公司“大干一百天,建功在一線”的百日攻堅建設要求,充分發揮支部戰斗堡壘作用。公司黨委與城發能源公司黨總支共同成立黨員突擊隊,在黨員突擊隊的正確指導和堅強領導下,項目團隊沖鋒在前、科學鋪排、精心組織、加壓奮進,一路過五關斬六將,凝心聚力破解各項難題,充分發揮黨建引領生產的強大效能,讓黨旗在建設一線飄揚。
“項目的順利封頂,証明了黨建引領、黨建聚力的強大力量。”長沙城發能源有限公司常務副總經理、黨員突擊隊隊長毛冰凌說。
針對工期緊張、任務繁雜、場地狹小、不良天氣等現實難題,項目部系統編制《施工組織設計》,對項目總體施工部署、現場總平面布置、施工總進度計劃等內容詳細規劃,為項目團隊整體發力指明方向。項目部嚴格按照項目法施工管理,實行項目施工負責制,充分發揮計劃、組織、指揮、協調、控制、監督六項基本職能,對項目實行全方位全過程的有效管理。項目採用分區分段流水施工,提前策劃各專業工種插入施工時間,及時穿插專業分包施工,保証工期目標的實現。
項目以能源站地下室及上部主體結構施工進度為主線,機電安裝預留預埋隨主體結構進度穿插施工。為保障進度,項目預先制定人員、設備、材料計劃,合理規劃現場平面布置,明確關鍵線路工序。為確保主線施工的連貫性,項目部實行精細化管理,採用“兩班倒”形式,設專人專區全程值守,隨時根據現場澆筑進度及道路情況調整車輛出站次序,保証供料效率。
項目團隊迎難而上,打破雨幕“封鎖”,充分調動工人積極性,確保施工的連續性、緊密性和安全性。自基坑開挖以來,項目僅用25天沖出正負零﹔而14天后,項目順利封頂。高屋建瓴的施工部署,腳踏實地的貫徹執行,堅定不移的沖鋒陷陣,這支年輕的“8090”隊伍在施工一線大放異彩。
質量管控造優品
項目聚焦質量提升,在搶抓進度的同時錨定高質量發展方向不動搖。為加強現場施工管理,提高工程實體質量,項目部多次開展施工工藝培訓交底會。
施工前夕,項目召開專項混凝土澆筑施工交底會,確保各項工序銜接。為消除工程質量隱患,項目工程師規范實行工程質量實測,嚴格執行工程質量實測操作方法,高效識別工程質量高風險點,跟蹤落實工程質量風險管理措施,一絲不苟為項目工程質量負責。項目部嚴肅質量驗收程序,確保過程工序質量,實現質量管理過程可視化、可追溯,進一步提升工程實體品質。
項目始終堅持“人民至上、生命至上”,對標公司安全管理細則,將常態化管理工作做精做細做實,致力於提高安全協管員管理水平,提升作業人員安全管理意識,提高現場作業安全系數,為項目快速建造保駕護航。
項目詳細制定各項安全制度,編制安全策劃、應急預案、安全專項方案並針對性地交底,針對性開展現場文明施工、臨時用電、高處作業、動火作業等專項檢查,開展消防專項演練,嚴格落實安全生產責任制,確保現場無一起安全事故。今年三季度,項目部在湘江新區三季度安全質量考評中獲評“優良工地”稱號。
崗位融合促生產
作為公司崗位融合試點項目,項目部高度重視崗位融合推進工作。結合項目人才技能掌握不均的實際情況,項目積極響應公司導師帶徒舉措,為各專業技術人員掌握彼此專業知識提供堅實保障,促進各崗位業務知識的交融往來,在合作交流中提升人員技能,推進人員技能全方面發展,推進項目高效高質建設。
為扎實抓好工程建設質量,項目部把提升管理人員技能水平放在重要位置。項目梳理工程施工重難點,制定專業培訓計劃,由專業技術人員授課,利用一切可利用的時間開展培訓學習。通過不斷的學習積累,項目管理人員的專業素養和施工技能得到了提升,為有效推動施工建設提供了保障。
下一步,項目將不斷深化BIM設計,使用集“高效、優質、低碳、安全、節約、智慧”六大優勢於一體的“中建奇配”創新裝配技術,開啟“BIM+裝配式機電+區域能源”智慧建造新模式,全力助推“新基建”。項目將在新賽道和新模式下跑出“高質量、高速度”,全力沖刺“12·31”建設目標,持續推動“冬暖夏涼”民生夢,為完善區域基礎設施建設、優化區域營商環境、提升民眾幸福感作出積極貢獻。(朱亮)
![]() |
